Мы поставляем природный газ - проектирование и подключение

Мы советуем, что должно быть включено в проект подключения газа и какова стоимость. Чтобы стать счастливым получателем газа, вы должны соответствовать перечню требований, строго определенных его поставщиком, и положениям закона об энергетике и строительстве. Подключение газа может занять до 6 месяцев, поэтому вы должны начать свои усилия заблаговременно.

Проектирование подключения газа должно быть выполнено лицом, уполномоченным проектировать внутренние и внешние установки, с расширением на проектирование газовых установок, подтвержденным записью в реестре, который ведет газовая установка. Если мы сами разберемся со всеми формальностями, мы можем попросить газового завода указать такого человека. Таким образом, обычно можно избежать каких-либо проблем с утверждением проекта газовым заводом.

Проектирование газопровода

Когда газ должен быть подведен к зданию, в котором не предусматривалось никакого газового монтажа (в архитектурном и строительном проекте), проект должен включать, помимо газового подключения, внутреннюю газовую установку. На практике один совместный дизайн обоих этих элементов будет дешевле, чем два отдельных. Если маршрут труб и пунктов сбора газа в здании был отмечен в архитектурном и строительном проекте, то отдельный маршрут не понадобится, поэтому все, что вам нужно сделать, это спроектировать соединение.

Проектировщик газовой установки обязан соответствовать требованиям, установленным поставщиком газа, указанным в «Условиях подключения к газовой сети». Правильно выполненный газовый патрубок и проект установки - это дополнительный контроль над существующим оборудованием и гарантия будущего безопасного использования установки, потому что:

  • включает проверку правильности работы вентиляции помещений, через которые будет проводиться газовая установка;
  • показывает маршрут установки без построек (то есть до того, как он был спрятан жителями в шкафах, кладовых или за экранами из гипсокартона); это очень важно, особенно если в доме, расположенном в отдаленных местах, должно быть несколько приемников газа;
  • в нем указаны диаметры труб (внутренняя газовая установка обычно изготавливается из медных или сварных стальных труб);
  • соответствующие устройства безопасности выбраны.

ВИДЕО. Преимущества газового отопления

Кто сделает подключение и установку газа

Подрядчиком по газовой установке может быть только лицо, имеющее действительную строительную квалификацию в области эксплуатации газовых устройств, установок и сетей. Эти полномочия выдаются уполномоченными квалификационными комитетами, назначаемыми президентом Управления по регулированию энергетики.

Задача инвестора состоит в том, чтобы приказать подрядчику подготовить место для установки основного крана или газопровода (в соответствии с выданными условиями подключения к газовой сети и проектированию газовых установок), а также осуществить строительство газовой установки - от места разграничения прав собственности на систему распределения - включая установку потребителей газа.

Газовый завод должен установить измерительную систему и наполнить установку газообразным топливом после предоставления ему документа, подтверждающего, что установка готова к заполнению.

Проверьте стоимость обогревателей, котлов и материалов, которые будут полезны при оценке стоимости газовых установок:

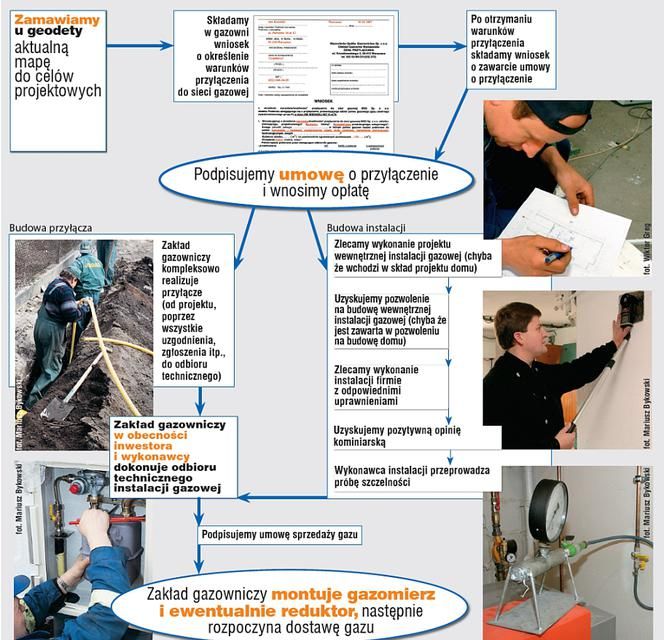

Схема формальностей, связанных с газовым подключением

Ссылка: Увеличить

Строительство газопровода

От газовой сети до главного крана газ чаще всего подается через гибкие полиэтиленовые трубы, предназначенные для газовых сетей - в случае односемейных домов, обычно диаметром DN32. Они проложены под землей на глубине 1 м с уменьшением на 4 мм / м по направлению к уличному водоводу и соединены тройником с газовой сетью. После покрытия трубы слоем песка в траншее, полоса желтой предупреждающей фольги должна быть уложена и только после этого, наконец, заполнить ее почвой.

В целях безопасности все места, где газовая труба пересекается с другими установками, а также в непосредственной близости от муфт, клапанов и переходных элементов из PE-стали, должны быть защищены обсадными трубами.

Газовая труба, также в обсадной трубе, вставляется в газовую коробку, расположенную на линии забора. Он будет содержать газовый счетчик, редуктор давления (уменьшающий его от среднего - преобладающего в газовой сети - до низкого уровня, т. Е. Ниже 5 кПа, который требуется для использования газовых приборов в домашних условиях) и главный клапан (кран). На этом соединение под управлением районного газового завода заканчивается и начинается приемная установка. Главный кран используется для отключения, при необходимости, подачи газа в бытовую установку, которая начинается сразу после нее. Метчик сделан из бронзы или латуни. Он закрывается и открывается поворотом ключа на 90 °.

Газовая установка на участке

На участке он уложен в траншею глубиной 1 м на несколько сантиметровый слой залегания песка. Траншея может иметь небольшую ширину - около 30 см. Этого достаточно, чтобы подрядчик имел удобный доступ к местам, где должны быть установлены фитинги или тройники. Труба, проложенная при раскопках, покрыта 30-сантиметровым слоем почвы, и на нее положена желтая предупреждающая фольга. Трубка имеет такой же цвет. Вставка в фольгу из нержавеющей стали или медной проволоки после обратной засыпки траншеи облегчит установку установки в случае необходимости. В месте снятия установки с земли перед зданием обычно устанавливается дополнительный (в дополнение к основному) запорный клапан. Следует признать, что в соответствии с применимыми правилами это не является необходимым, независимо от расстояния между коробкой с главным краном и зданием, но газовые компании часто предъявляют такие требования. Скорее, не стоит сопротивляться. В любом случае нам придется сдаться. Проход газопровода через наружную стену здания должен быть выполнен в виде дополнительной защитной трубы (рукава) большего диаметра. Его задача - защитить газопровод от повреждений, вызванных проседанием здания.

Газовая установка дома

Газовая установка внутри дома выполнена из медных или черных стальных труб, бесшовно соединенных сваркой. Стальные трубы должны быть окрашены специальными красками. Они должны быть выполнены поверх стен или исключительно защищены от протекающего экрана. Перед каждым ресивером должен быть шаровой клапан, позволяющий - при необходимости - отключать газ. Трубы должны прокладываться на соответствующем расстоянии от других установок и принадлежностей, то есть, по крайней мере:

  • 10 см от вертикальных водопроводов и центрального отопления;
  • 10 см от электрических ящиков и - в случае природного газа, который легче воздуха - над ними;
  • 60 см от розеток, выключателей и других искробезопасных электрических аппаратов.

Договор купли-продажи газа

После строительства газовой сети и установки газа мы заключаем договор о продаже газового топлива с газовой компанией. Перед подписанием получатель должен предоставить:

  • копия заключенного договора на подключение к газовой сети;
    отчет о проверке герметичности газовой установки (испытание действительно в течение шести месяцев с даты его проведения);
    важное заключение трубочиста (выданное не ранее, чем через 12 месяцев) об эффективности вытяжной вентиляции, возможности отвода дымовых газов и противопожарной защите помещения;
    Решение о присвоении номера заказа дома.

Газовый счетчик

Его сборка является окончанием подачи газа. После этого установка уже может быть заполнена газом (газифицирована). Счетчик - бесплатно поставляемый газовым заводом - может быть установлен только его сотрудником. Перед этим, однако, вы должны провести испытание на герметичность сжатым воздухом. Установка также должна быть инвентаризована, и работник газового завода должен сделать техническую приемку, подтвержденную отчетом.

Плата за подключение газа

Если в муниципальных предположениях относительно плана поставки тепла, электроэнергии и газообразного топлива предусматривается расширение газовой сети, газовая компания применяет ставки платы, указанные в применимом тарифе. В таком случае плата за подключение является фиксированной, и в рамках нее завод готовит проект подключения, соглашается с ним, сообщает о строительстве в старостах, строит подключение и принимает документы. Размер платы зависит от диаметра и длины соединения, а также от материалов и технологии. Каждая ставка имеет свои ставки и рассчитывает их исходя из стандартных условий. Если соединение должно быть построено другим способом (например, в защитной трубе из-за близости других сетей), плата будет определяться на основе реальных затрат в соответствии с условиями, указанными в соглашении о соединении.
